迎疫而行---來自開山印尼SMGP地熱二期項目建設現場的報道
發布日期:2020-08-21
        2020年的春天,突如其來的新冠疫情打亂了所有人的節奏,開山海外地熱電站工程建設同樣面臨著前所未有的困難和挑戰。尤其是印尼SMGP二期項目:按計劃年底必須實現上網發電(COD)。為實現這個目標,印尼現場工程團隊充分發揚“能干、肯干、實干”的開山精神,一直奮戰在印尼蘇門答臘島的山區。
        年初,隨著疫情的蔓延,印尼政府要求2月5日零點閉關,切斷與中國的通航路線,接到通知的開山工程部員工火速集合,最晚的三名員工也趕在閉關前最后一小時抵達印尼。
        由于印尼當?shù)氐尼t(yī)療條件相對落后,檢測和防護水平有限,印尼的防疫形勢非常嚴峻。自二月初開始,開山SMGP項目部就制定了嚴格的抗疫管理制度并堅決執行,要求每天進出施工現場的人員都必須進行體溫測量,且登記后才能進入;所有人員要佩戴口罩,實行封閉式管理;宿舍定期消毒,保持社交距離等等。國內公司也傾注全力支持現場的防疫工作,想方設法送來了口罩和測溫槍等防護用品。正是因為各項措施落實到位,半年時間以來,項目現場平安,確保了項目進度。

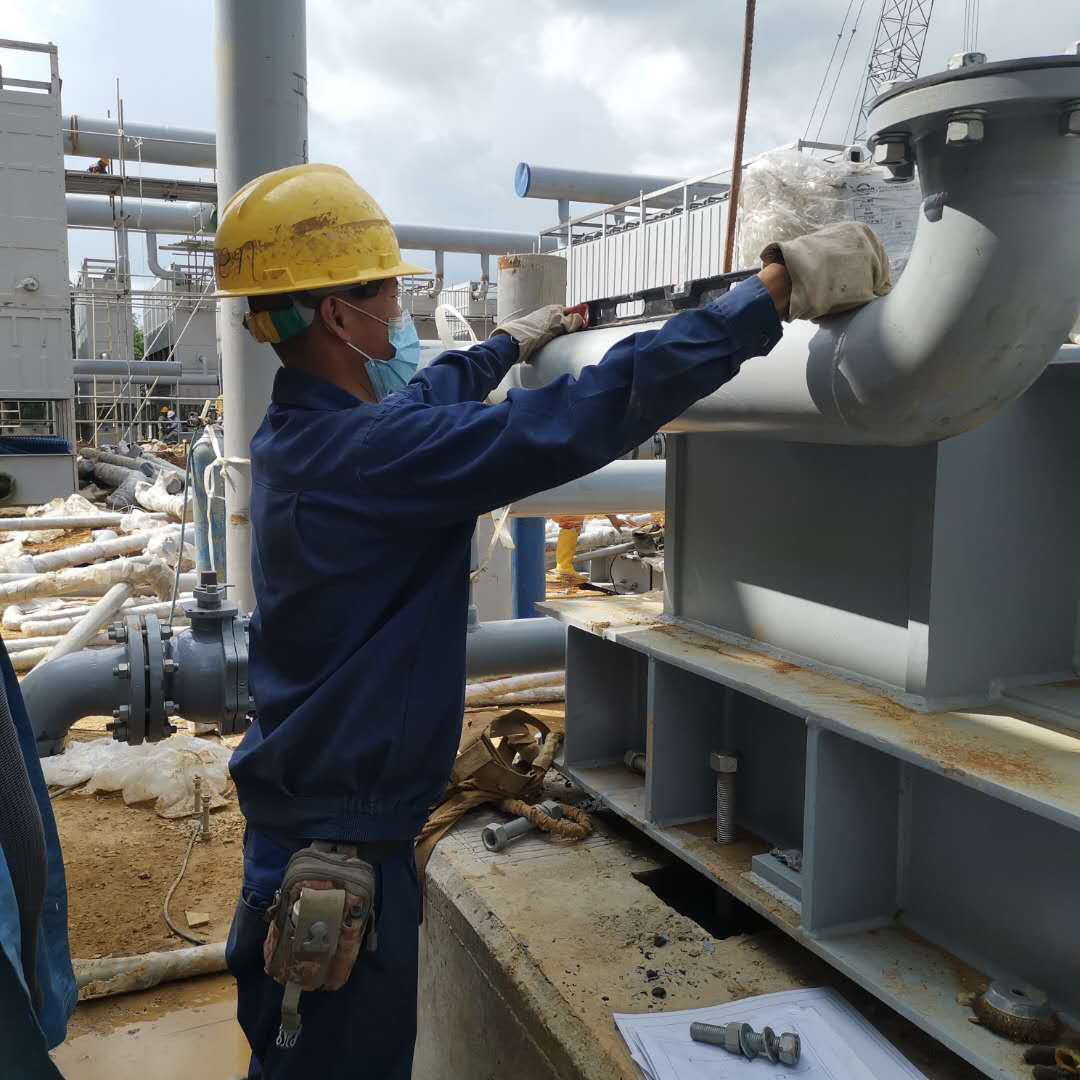

        印尼SMGP項目現場處于亞熱帶地區,氣候多變,冒雨工作是家常便飯,小雨不停工,員工衣服濕了又干,干了又濕。最困難的是因為雨水過多造成土建施工難以推進,為此,土建施工管理團隊制定了24小時連續施工計劃,現場負責人程志勤總經理經常是夜以繼日,確保施工進度。
         年內必須完成45MW的安裝工作,這是死命令!”這是SMGP項目安裝經理余興強經常說的一句話,面對日益嚴峻的疫情,他的這份堅定和執著深深地感動和鼓舞著工程部每一位員工,當時余經理的愛人在國內醫院住院準備手術,擔心影響他工作特意要求公司領導不要告訴丈夫她住院的消息,直到手術前,主刀醫生要求必須告知丈夫,余經理才得知相關消息。
        疫情的發展給清關、運輸也帶來了影響,以往只要20天就能完成清關免稅,現在要一個月甚至更長周期。因為清關所浪費的時間,工程部千方百計通過機組、土建、外圍管線各施工組的高效配合來彌補,技術人員白天在現場做技術支持,晚上在辦公室設計審核圖紙。管工班長何宏偉,春節也沒有回國,二寶叫的第一聲“爸爸”是隔著手機屏幕傳遞到現場的。運行部員工黃金富已經整整十個月沒有回國休假了,但他和其他員工一樣至今仍然堅守在自己的崗位上。

        開山集團董事長曹克堅表示:“疫情讓一切都變得困難,但擋不住我們開山全球化的步伐。在‘在內外雙循環發展格局’下,開山決心以國際循環為主、國內國際互促發展,努力實現制造端國內促進國際、市場端國際反哺國內的設想”。
