獲高溫資源層 奪鉆井新佳績---印尼SMGP240MW地熱電站傳捷報
發布日期:2020-08-21
近日,印尼SMGP項目公司傳來捷報,經印尼能礦部EBTKE地熱處處長Ida女士和能礦部地熱專家Eben先生確認,在2020年7月26日完成的T-09井,鉆井時長和花費都創造了印尼地熱開發史上的最佳紀錄。正在進行中的T平臺打(生產)井的工作進展順利,已經完成了T01、T02、T04、T05和T09共五口井,每口井都顯示出較高的地熱資源量,已完成測試的井大部分產量都在10兆瓦以上。其中:T05井測得的資源層溫度為301°C,是迄今為止錄得的資源溫度最高的井,初步測試結果表明,產量超過15兆瓦;T09井不僅鉆井耗時只有35天、耗資不足300萬美元,創造了印尼地熱開發史上的最佳紀錄,而且完井測試數據表明,T09井回灌指數高達30.8kg/s/bar(在此之前,大部分井在完井測試中錄得的回灌指數都是個位數,為數不多的回灌指數達到兩位數的數據也沒有一口達到或者接近20kg/s/bar的),意味著T09井有成為超高產井、甚至是超超高產井的潛力。
在建的SMGP項目首批45MW機組自2019年9月28日COD以來,已穩定運行10個多月,機組運行率接近100%,SMGP公司均按期收到印尼國家電力公司支付的電費。
第二個45MW機組施工正如火如荼進行中,雖然受今年疫情影響,但項目建設進展基本順利,仍爭取按既定計劃推進二期上網發電。目前部分機組設備正處于安裝、調試階段。
在建的SMGP項目首批45MW機組自2019年9月28日COD以來,已穩定運行10個多月,機組運行率接近100%,SMGP公司均按期收到印尼國家電力公司支付的電費。
第二個45MW機組施工正如火如荼進行中,雖然受今年疫情影響,但項目建設進展基本順利,仍爭取按既定計劃推進二期上網發電。目前部分機組設備正處于安裝、調試階段。
圖1 正在安裝調試的第2個45MW發電站現場

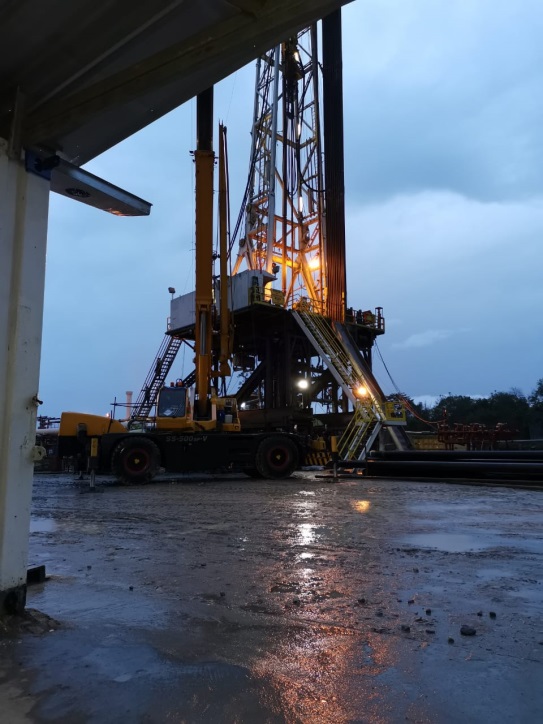

圖2 T09井鉆井現場

圖3 6月12日,開山能源公司裝備生產車間,已完成組裝、測試的發電機組設備,在整裝待發中
